Você já utilizou um gráfico de Gantt em sua gestão de projetos? Imagine um projeto complexo que envolve múltiplas atividades simultâneas e interdependentes. Nesse caso, compreender plenamente o escopo e os requisitos desse planejamento pode ser um verdadeiro desafio se você conta apenas com algumas listas de tarefas.
Nessas circunstâncias, o cronograma de Gantt pode ser o seu grande aliado, pois permite a visualização de todas as tarefas desde o início até a conclusão do seu projeto.
A principal vantagem dessa ferramenta é ser uma representação visual que funciona como uma linha do tempo, facilitando o mapeamento e a execução das atividades.
Quer saber mais sobre o assunto? Ao longo deste artigo, abordaremos os seguintes tópicos:
- O que é o Gráfico de Gantt?
- Entendendo as partes do Gráfico de Gantt
- Gráfico de Gantt: exemplos
- Dicas para elaborar um Diagrama de Gantt
- Como fazer um Cronograma de Gantt?
- Cuidados ao utilizar o Gráfico de Gantt
- Vantagens do Método de Gantt
Acompanhe com a gente!
O que é o Gráfico de Gantt?
O Gráfico de Gantt, também conhecido como diagrama ou cronograma de Gantt, é uma ferramenta de gestão de projetos que permite o acompanhamento visual das diversas etapas de um trabalho ao longo do tempo.
Por meio de barras horizontais dispostas em uma linha do tempo, gestores e equipes podem monitorar o progresso de tarefas, identificar interdependências e assegurar que os prazos sejam cumpridos.
Essa ferramenta foi desenvolvida no início do século XX por Henry Laurence Gantt, engenheiro mecânico e consultor de gestão norte-americano.
Gantt colaborou com Frederick Winslow Taylor, o pai do taylorismo entre 1887 e 1893, e essa experiência o levou a criar o gráfico que hoje leva seu nome, com a meta de aprimorar o planejamento e o controle das atividades industriais.
O Gráfico de Gantt, em sua versão original, já permitia o desmembramento das diferentes etapas de um projeto, facilitando a identificação de possíveis gargalos e a alocação eficiente de recursos.
Nele, cada tarefa é representada por uma barra horizontal, cuja posição e extensão correspondem às datas de início e término, bem como à duração prevista.
O cronograma pode incluir informações como descrições simplificadas das tarefas, responsáveis por cada atividade e marcos importantes do projeto.
Com o passar do tempo, o Gráfico de Gantt evoluiu e adaptou-se às necessidades de diversos setores. Hoje, é amplamente utilizado não apenas na engenharia, mas também em áreas como tecnologia da informação, marketing e construção civil.
Sua aplicação auxilia equipes a gerenciar tarefas, identificar interdependências que podem comprometer o andamento esperado e melhorar a alocação de recursos, garantindo maior controle sobre os cronogramas e contribuindo para o sucesso dos projetos.
Entendendo as partes do Gráfico de Gantt
A estrutura do Gráfico de Gantt proporciona uma visão clara das atividades ao longo do tempo por conta de sua apresentação organizada em duas seções principais: um eixo vertical, em que são dispostas as tarefas individuais do projeto, e um eixo horizontal, que representa a linha do tempo.
Esse esquema possibilita a visualização da duração de cada tarefa e da sequência das atividades.
Além dessa macroestrutura, o diagrama de Gantt conta com elementos adicionais que enriquecem sua funcionalidade, como as barras de Gantt, os marcos, as dependências e as datas.
Veja abaixo a lista com as principais partes do gráfico de Gantt:
- Gráfico de barras de linha do tempo (eixos vertical e horizontal): representa visualmente a duração e a sequência das tarefas ao longo do período do projeto;
- Barra de Gantt: cada barra horizontal corresponde a uma tarefa, mostrando sua duração e posição temporal no cronograma;
- Nomes das tarefas: identificação das atividades listadas no eixo vertical, permitindo uma fácil referência e o devido acompanhamento;
- Escala de tempo: divisões no eixo horizontal que indicam unidades de tempo (dias, semanas, meses), facilitando a compreensão do cronograma;
- Marcos: símbolos ou indicadores que destacam eventos significativos ou pontos de verificação no progresso do projeto;
- Dependências: linhas ou setas que conectam tarefas relacionadas, indicando precedências e sucessões necessárias;
- Datas: especificações das datas de início e término de cada tarefa, fundamentais para o planejamento e o controle do projeto.
Compreender cada uma dessas partes é o primeiro passo para elaborar o seu próprio Gráfico de Gantt e gerir os seus projetos de forma mais eficiente e organizada.
Gráfico de Gantt: exemplos

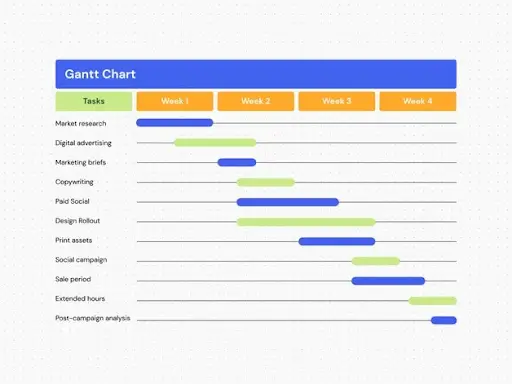

O modelo abaixo mostra como um gráfico de Gantt, em seu nível mais simples, é visualizado. No caso, temos o cronograma seguido por uma equipe de marketing.

O modelo acima ilustra bem a lógica do diagrama de Gantt e é de fácil compreensão:
- Uma tabela horizontal representa a linha do tempo do projeto;
- No eixo vertical esquerdo, estão listadas todas as tarefas que precisam ser concluídas, cada linha correspondendo a uma tarefa específica;
- No eixo horizontal superior, temos uma escala de tempo que, no exemplo, está em semanas, mas poderia ser representada em dias, horas ou meses;
- À direita de cada tarefa, há uma barra horizontal que se estende ao longo do período em que essa tarefa deve ser executada. O início da barra indica quando a tarefa começa, e o final da barra indica quando a tarefa deve ser concluída;
- Algumas barras podem se sobrepor, mostrando que certas tarefas são realizadas simultaneamente. Outras podem estar alinhadas de forma sequencial, indicando que uma tarefa começa apenas quando a anterior é concluída.

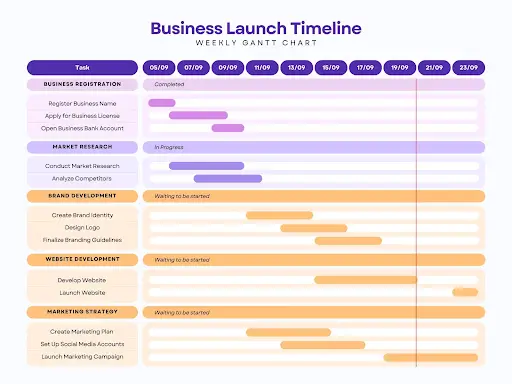

A seguir temos um segundo exemplo que segue parâmetros bem parecidos. Nesse caso, o cronograma se refere aos preparativos para um lançamento.

No exemplo acima, o gráfico de Gantt estabelece uma escala de tempo focada em dias, com datas específicas definidas para a realização das tarefas.
Observe também que o cronograma utiliza cores diferentes para agrupar diferentes categorias de tarefas, facilitando a compreensão do projeto como um todo pelos diferentes profissionais envolvidos.
Enfim, os modelos acima mostram que o gráfico de Gantt nem sempre terá a mesma aparência, podendo ser construído em versões mais simples e mais complexas e com a utilização de diferentes recursos visuais, com destaque para as cores.
Agora que você já consegue visualizar como ficará o seu gráfico de Gantt, vamos entender os passos essenciais para construí-lo.
Dicas para elaborar um Diagrama de Gantt
Para elaborar um Diagrama de Gantt eficaz, é essencial seguir uma série de etapas que garantem a organização e o acompanhamento adequado do projeto.
Abaixo, elaboramos algumas orientações essenciais para que você construa o seu gráfico e o utilize efetivamente nas rotinas do seu negócio.
Faça uma lista de materiais
Ao aplicar o Gráfico de Gantt, por exemplo, na gestão de produção industrial, é fundamental listar todos os materiais necessários para a fabricação dos produtos.
Essa lista deve considerar os diversos níveis da estrutura produtiva, garantindo que nenhum item essencial seja omitido.
Uma lista completa assegura que todos os recursos materiais estejam disponíveis no momento certo, evitando interrupções no fluxo de trabalho.
Elabore uma lista de atividades do projeto
Identifique e registre todas as tarefas que compõem o projeto. É crucial detalhar não apenas as atividades principais, mas também as subtarefas que levam à conclusão dessas etapas maiores.
Também é importante estimar previamente o tempo necessário para a realização de cada tarefa. Isso vai auxiliar na construção de um cronograma realista e alcançável.
Detalhe as tarefas de forma clara
Após a listagem inicial, revise cada atividade para identificar possíveis subdivisões em tarefas menores.
Trabalhar com microtarefas oferece benefícios significativos, como o aumento do engajamento da equipe e a redução da procrastinação.
Tarefas menores são percebidas como mais manejáveis, facilitando o progresso contínuo e a motivação dos colaboradores.
Identifique as interdependências entre tarefas
Determine se há tarefas que dependem da conclusão de outras para serem iniciadas ou finalizadas.
Reconhecer essas interdependências é vital para estabelecer a sequência correta das atividades e priorizar adequadamente cada uma delas. Considere as seguintes situações:
- Tarefas que devem ser concluídas para que outras sejam iniciadas;
- Tarefas que não podem ser finalizadas antes de outras;
- Tarefas que não podem ser iniciadas antes de outras.
Defina os responsáveis por cada atividade
Atribua claramente um responsável para cada tarefa ou subtarefa. Essa designação facilita o acompanhamento do progresso.
Ter um ponto de contato específico para cada atividade melhora a comunicação e a resolução de possíveis impedimentos.
Estabeleça prazos e crie uma linha do tempo
Defina datas de início e término para cada tarefa, levando em consideração as interdependências e a disponibilidade dos recursos.
Em seguida, construa uma linha do tempo que reflita essas datas, permitindo uma visualização clara do cronograma do projeto.
Essa representação temporal é essencial para monitorar o andamento e identificar possíveis atrasos.
Solicite a aprovação dos stakeholders envolvidos
Antes de iniciar a execução, apresente o Diagrama de Gantt aos stakeholders para validação.
Essa etapa garante que todos os envolvidos estejam alinhados quanto às expectativas, prazos e responsabilidades, promovendo transparência e comprometimento com o projeto.
Insira as informações no gráfico e atualize-o continuamente
Utilize ferramentas adequadas para inserir todas as informações coletadas no Diagrama de Gantt. No próximo tópico, abordaremos as diferentes possibilidades de construção do gráfico.
Lembre-se de que estamos falando sobre um instrumento dinâmico. Portanto, atualize o seu gráfico de Gantt regularmente para refletir o progresso real, ajustes de cronograma e mudanças nas tarefas.
Manter o diagrama atualizado é crucial para uma gestão eficaz e para a tomada de decisões informadas ao longo da execução projeto.
Como fazer um Cronograma de Gantt?
Agora que você já sabe o que é um Gráfico de Gantt e os passos fundamentais para implementá-lo, é hora de entender quais são as principais formas de construí-lo.
São diversas as ferramentas e métodos que podem facilitar a construção do seu cronograma de Gantt e cada um deles tem suas especificidades e vantagens.
Abaixo, detalharemos as três principais abordagens possíveis:
Fazer o gráfico de Gantt com o auxílio de ferramentas online
Para quem busca uma solução prática e não necessita de um acompanhamento contínuo, as plataformas online podem ser uma excelente opção.
Ferramentas como Venngage, TeamGantt e Canva oferecem interfaces intuitivas que permitem a criação rápida de Gráficos de Gantt. Nelas, basta inserir as informações que você já terá reunidas após seguir os passos que mostramos no tópico anterior. O gráfico será montado automaticamente.
As principais vantagens desses recursos disponibilizados online são a facilidade de uso e a rapidez na criação do gráfico. No entanto, eles podem apresentar limitações em funcionalidades avançadas e a falta de integração com outros sistemas corporativos pode levar ao retrabalho.
Construir o gráfico de Gantt integrado a softwares de gestão (ERP)
Para empresas que já utilizam sistemas de gestão empresarial, integrar o Gráfico de Gantt a essas plataformas pode ser altamente vantajoso, pois elas oferecem funcionalidades robustas para o gerenciamento de projetos, incluindo a criação de Gráficos de Gantt.
Nesses sistemas, a atualização do gráfico pode ser feita automaticamente com base nos dados inseridos no sistema. Também é possível visualizar o andamento do projeto em tempo real e identificar as interdependências entre tarefas de forma mais dinâmica.
Por outro lado, é importante considerar que a curva de aprendizado no caso das plataformas ERP é mais acentuada devido à complexidade dos softwares.
Montar o diagrama de Gantt utilizando o Microsoft Excel
O Microsoft Excel é uma ferramenta versátil que, embora não seja específica para gestão de projetos, permite a criação de Gráficos de Gantt personalizados.
Veja abaixo um passo a passo básico para a elaboração do gráfico com o auxílio dessa ferramenta:
Passo 1: Inserção dos dados
Crie uma tabela com as seguintes colunas:
- Atividades;
- Data de Início;
- Duração (em dias, semanas ou outra unidade adequada).
Passo 2: Criação do gráfico de barras empilhadas
- Selecione toda a tabela criada;
- Acesse o menu “Inserir” > “Gráficos” > “Barras” e escolha “Barras Empilhadas”.
Passo 3: Formatação do gráfico
- Clique duas vezes no eixo vertical (lista de atividades) e, na opção “Formatar Eixo”, selecione “Categorias em ordem inversa” para ordenar as atividades cronologicamente;
- Clique duas vezes no eixo horizontal (datas) e, em “Rótulos”, ajuste a posição conforme necessário;
- Clique com o botão direito nas barras azuis (que representam as datas de início) e selecione “Formatar Série de Dados”. Defina a sobreposição em 100% e, em “Preenchimento”, escolha “Sem preenchimento”.
Passo 4: Ajuste das datas
- Clique com o botão direito no eixo horizontal (datas) e ajuste os valores mínimo e máximo conforme o período do projeto;
- Defina a unidade principal (dias, semanas, horas, etc.) de acordo com a necessidade do projeto.
Passo 5: Personalização visual
- Ajuste cores, fontes e outros elementos visuais para aprimorar a apresentação do gráfico.
É importante notar que, embora o Excel ofereça flexibilidade, no caso do Gráfico de Gantt, sua criação pode ser trabalhosa e exigir conhecimentos intermediários do software.
Se você busca uma solução mais integrada e automatizada, a utilização de softwares especializados ou a integração com sistemas de gestão pode ser mais adequada.
A escolha da ferramenta ideal para a criação do seu Gráfico de Gantt deve levar em conta fatores como a complexidade do projeto, o nível de detalhamento necessário, a frequência de atualização e o orçamento disponível.
Cuidados ao utilizar o Gráfico de Gantt
Embora o Gráfico de Gantt seja uma ferramenta poderosa para a gestão de projetos, sua eficácia depende de uma implementação cuidadosa e de práticas adequadas.
Este tópico poderia ser sobre as “desvantagens” da utilização do gráfico, mas esse título seria inadequado, uma vez que as possíveis dificuldades de implementação não tornam a ferramenta desvantajosa.
Por isso, optamos por mencionar alguns cuidados que você precisa tomar para garantir que a criação e utilização do diagrama de Gantt realmente te ajude na gestão das tarefas do seu negócio.
Atualização contínua e precisa
Para que o Gráfico de Gantt reflita fielmente o andamento do projeto, é fundamental mantê-lo atualizado. Cada progresso, atraso ou alteração nas tarefas deve ser registrado de forma imediata.
Sem essa atualização contínua, o gráfico perde sua função de monitoramento eficaz, podendo levar a decisões baseadas em informações desatualizadas.
Portanto, estabeleça processos claros para a comunicação e registro de mudanças, garantindo que todos os envolvidos estejam alinhados quanto à importância dessa prática.
Gerenciamento de projetos complexos
Em projetos de grande escala, com inúmeras tarefas e interdependências, o cronograma de Gantt pode se tornar visualmente sobrecarregado, dificultando sua interpretação.
Nessas situações, é recomendável segmentar o projeto em subprojetos ou fases distintas, cada uma com seu próprio gráfico.
Essa abordagem modular facilita o acompanhamento detalhado e evita a confusão que um gráfico excessivamente complexo poderia causar.
Utilizar ferramentas de software que permitam a navegação entre diferentes níveis de detalhe pode auxiliar na gestão eficaz de projetos extensos.
Necessidade de informações precisas e estruturadas
A precisão do gráfico de Gantt está diretamente ligada à qualidade das informações inseridas. É essencial que as tarefas sejam claramente definidas, com estimativas realistas de duração e recursos necessários.
Informações imprecisas ou mal estruturadas podem comprometer todo o planejamento, levando a cronogramas inviáveis e alocação inadequada de recursos.
Portanto, dedique tempo suficiente ao planejamento inicial, envolvendo as partes interessadas para coletar informações precisas e estabelecer um cronograma realista.
Flexibilidade e adaptação às mudanças
Todo projeto está sujeito a mudanças inesperadas, seja por fatores externos ou internos. Por isso, é importante que o Gráfico de Gantt seja flexível o suficiente para acomodar essas alterações sem perder sua funcionalidade.
Utilizar ferramentas que permitam ajustes dinâmicos e reconfigurações rápidas do cronograma pode ser a chave para manter o projeto nos trilhos diante dos imprevistos.
Promover uma cultura de adaptabilidade na equipe assegura que todos estejam preparados para responder eficientemente às mudanças.
Vantagens do método de Gantt
O método de Gantt é uma ferramenta promissora dentro do gerenciamento de projetos, oferecendo uma representação visual clara e organizada das atividades ao longo do tempo.
Sua utilização traz diversas vantagens que contribuem para a eficiência e o sucesso dos projetos. Vejamos alguns de seus principais benefícios.
Clareza sobre os requisitos do projeto
O diagrama de Gantt permite uma visão detalhada de todas as tarefas necessárias para a conclusão de um projeto.
Ao listar cada atividade e seu respectivo prazo, a equipe compreende claramente o que é esperado, evitando ambiguidades e garantindo que todos estejam alinhados quanto aos objetivos e responsabilidades.
Referência visual detalhada para o melhor acompanhamento do projeto
A representação gráfica das tarefas em barras horizontais facilita o acompanhamento do progresso do projeto pelos gestores.
Essa visualização permite identificar rapidamente o status de cada atividade, os prazos e os possíveis atrasos.
Segmentação de tarefas
Dividir o projeto em tarefas menores e gerenciáveis é fundamental para um planejamento eficaz e o diagrama de Gantt auxilia nessa missão, pois permite que cada etapa seja planejada e executada de forma organizada.
Distribuição de responsabilidades
Ao associar cada tarefa a uma pessoa específica, o diagrama de Gantt assegura que todas as atividades tenham um responsável, garantindo que nenhuma etapa seja negligenciada.
Clareza sobre a interdependência de atividades
Você já sabe que muitos projetos possuem tarefas que dependem da conclusão de outras para serem iniciadas. A grande questão é que nem sempre é possível identificar de imediato essas dependências.
Nesse sentido, um dos principais benefícios da utilização do diagrama de Gantt é que ele evidencia essas interdependências, permitindo um planejamento mais realista e a identificação de possíveis gargalos que possam comprometer o cronograma.
Definição precisa de prazos e cronogramas
Com a visualização das tarefas e seus respectivos prazos, o diagrama de Gantt auxilia na definição de um cronograma realista e atingível.
Essa precisão na programação é essencial para o cumprimento dos prazos estabelecidos e para a satisfação das partes interessadas.
Planejamentos mais eficazes
A utilização do diagrama de Gantt promove um planejamento mais estruturado e eficaz, considerando todas as etapas do projeto, os recursos necessários e os prazos envolvidos.
Essa abordagem detalhada minimiza riscos, antecipa desafios e contribui para o sucesso do projeto como um todo.
Veja neste vídeo como utilizar o gráfico de Gantt no Desk Manager:
